Gasoducto Transatlántico de Gas Natural (TANAP)
El proyecto Trans Anatolian Natural Gas Pipeline está formado por 1.850 km de tuberías cuyo objetivo es conectar el suministro de gas de Azerbaiyán con las redes de gas de Turquía y Europa.

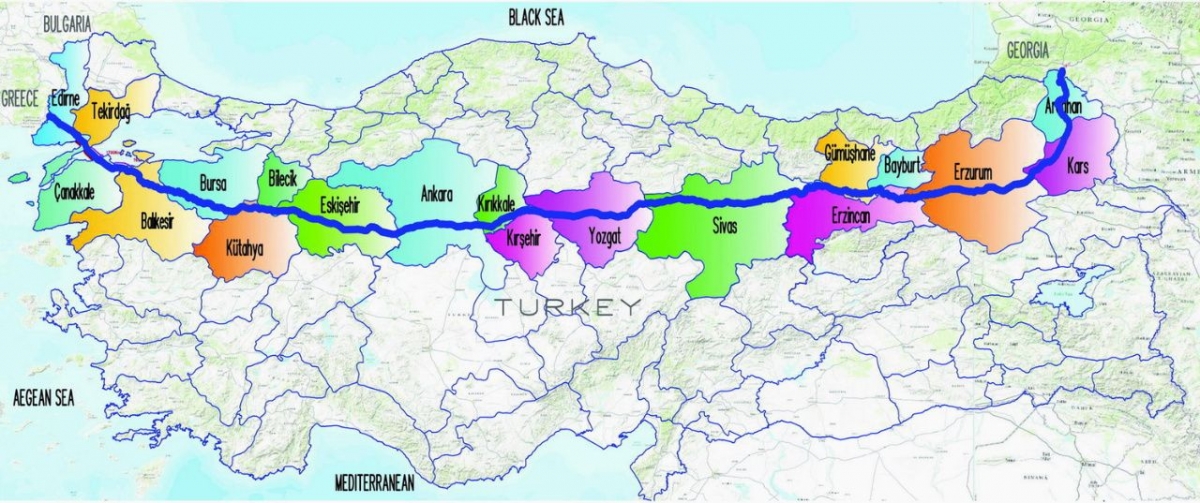

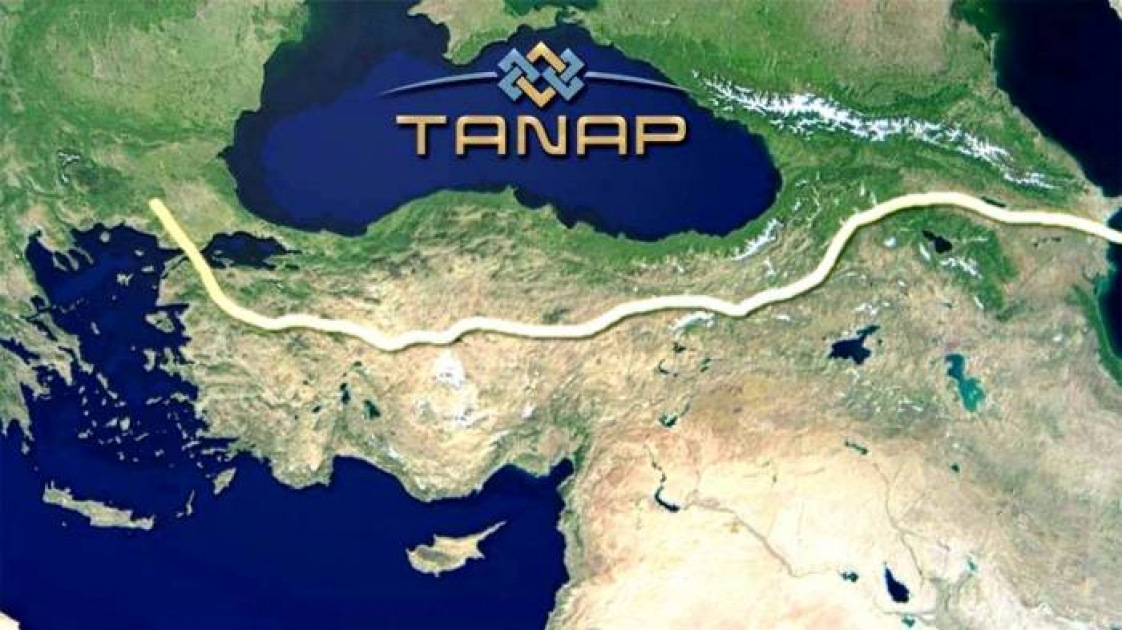

El TANAP, o Trans Anatolian Natural Gas Pipeline (gaseoducto de gas natural transanatoliano), es un proyecto de gaseoducto de gran envergadura que comienza en la frontera noreste de Turquía y terminan en la frontera con Grecia. Este proyecto, que tiene una longitud total de 1.850 km, forma parte de una red de gaseoductos mayor que tiene por objetivo conectar el suministro de gas de Azerbaiyán con las redes de gas de Turquía y Europa.
La capacidad total anual de TANAP será de 16.000 millones de metros cúbicos, los 10.000 millones de metros cúbicos de esta cantidad se transportará a Europa y los restos 6.000 millones de metros cúbicos a Turquía.El proyecto se implementa en 2 fases.
En el año 2018, TANAP transportó 1.000 millones de metros cúbicos de gas a Turquía,en 2019 está previsto transportar 2.000 millones de metros cúbicos , 4.000 millones de metros cúbicos para 2020 y 6.000 millones de metros cúbicos en 2021.
El gasoducto TANAP se puso en funcionamiento el 12 de junio en Eskisehir, Turquía el 12 de junio de 2018. El primer suministro comercial de gas a Turquía se inició el 30 de junio del año 2018.
Las tuberías atraviesan zonas de montaña con altitudes superiores a los 2.500 m, por lo que puede resultar difícil alcanzar los puntos más escarpados sin ayuda de vehículos sobre cadenas. Además, los operarios de Applus+ tuvieron que enfrentarse a las situaciones climatológicas extremas de la región, que oscilan entre los -40 ºC durante el invierno y los +40 ºC en verano.
El 97% de las obras de construcción de TANAP por la fase segunda ha sido llevada a cabo. El gasoducto estará listo para unirse al gasoducto Transadriático (TAP) en la primera mitad del próximo año.
El proyecto TANAP ha sido apoyado por muchas instituciones financieras internacionales líderes. A principios de agosto se asignaron 5 millones 44 mil 394 euros de donación al proyecto TANAP de la parte de la Unión Europea.
TANAP es uno de los dos proyectos de gas seleccionados a financiarse en el marco del Programa de Energía de CEF.
Desde 2014 hasta el presente, los fondos recibidos a través del Programa de Energía de CEF para los distintos diseños de ingeniería y proyectos superaron los 15 millones de euros dentro del proyecto TANAP.
En julio, la Agencia de Garantía de Inversiones Multilaterales (MIGA) del Banco Mundial asignó una garantía de $ 1.1 mil millones para el proyecto del oleoducto TANAP. La garantía que abarca 15 años cubre los contratos de préstamo firmados entre S.A.C del Corredor de Gas Sur y los bancos de ¨AKA¨ , ¨City¨, ¨Crédit Agricole CIB¨, ¨ING¨, ¨LBBW¨,¨ Santander y Société Générale¨.
El gasto de capital de TANAP es de $ 8 mil millones.
El 51 por ciento de las acciones de TANAP pertenecen a S.A.C del Corridor de Gas Sur, el 7 por ciento a ¨STEAި, el 30 por ciento a ¨Botaş¨ y el 12 por ciento a ¨BP¨.
La ceremonia de colocación de la primera piedra del proyecto se realizó el 17 de marzo de 2015 en Kars, y el primer gas de prueba se puso en el gasoducto el 23 de enero de 2018.
